改造原因:由于现场设备较为老旧,并且计量精度不过关、无法对接信息化2.0。
改造周期:2022年2月11日-3月20日 (4套系统)

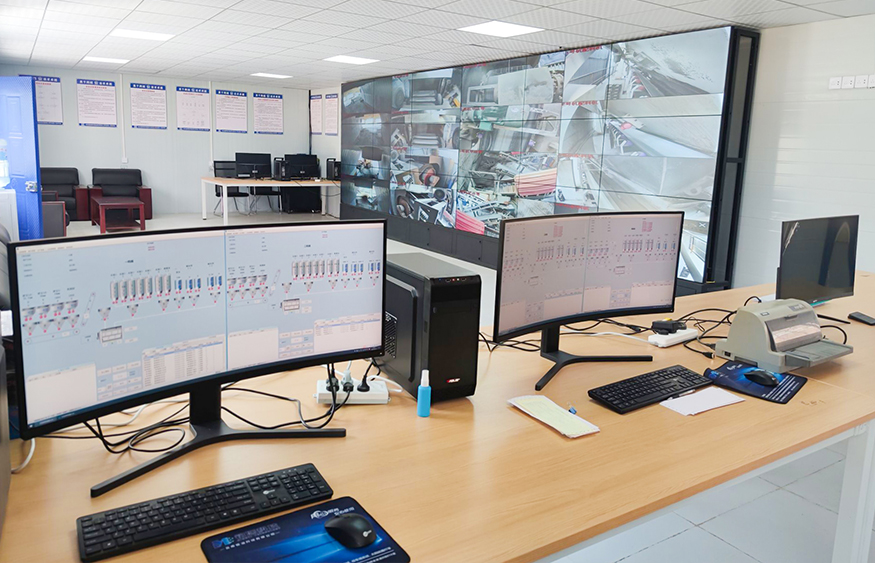

改造内容:搅拌站控制系统改造,此站为120斜皮带常规站,秤体较多,输出点位多,根据此站特点推荐使用CG2400仪表。我方服务人员到达现场之后查看操作台线路进行施工改造,把所有输出点位对接在继电器板子上,输入点位对接在仪表输入端子处结束线路部分改造。安装生产软件之后进行测试和校秤,培训操作手使用软件。协调站内进行试生产,在确保生产一切正常的前提下,布置信息化室,对接信息化2.0,装备一机双控,我方服务人员与此同时展开数天的跟踪生产没问题后才进行离站。
